Názov projektu: |
Šaštín - Kúty, rekonštrukcia železničnej trate |
||||||
Kód projektu: | 03I01-29-P07-00001 | ||||||
Názov investície: | 1 – Rozvoj infraštruktúry nízkouhlíkovej dopravy | ||||||
Názov komponentu: | 3 – Udržateľná doprava | ||||||
Názov a sídlo prijímateľa: |
Železnice Slovenskej republiky; Klemensova 8, 813 61 Bratislava | ||||||
|
|||||||
Zmluva o poskytnutí prostriedkov mechanizmu na podporu obnovy a odolnosti / dátum účinnosti: |
03I01-29-P07-00001/2024 / 07.09.2024 |
||||||
Dodatok k Zmluve o poskytnutí prostriedkov mechanizmu na podporu obnovy a odolnosti č. / dátum účinnosti: | Dodatok č.1 / 03.12.2024 | ||||||
Celkové oprávnené výdavky na realizáciu projektu v € podľa Zmluvy o poskytnutí prostriedkov mechanizmu na podporu obnovy a odolnosti: |
10 750 521,75 |
||||||
Zmluvní partneri / Popis zmluvy (stavebné práce, stavebný dozor, technická asistencia, projektová dokumentácia a pod.): | Názov | Zmluvná cena | Popis zmluvy | Dátum účinnosti zmluvy | |||
Združenie „Šaštín – Kúty PORR“ vedúci člen združenia: PORR s.r.o., Mlynské Nivy 49, 821 09 Bratislava |
10 745 521,75 | Zmluva o dielo |
22.07.2023 |
||||
Začatie realizácie projektu: | 21.07.2023 | ||||||
Predpokladané ukončenie realizácie projektu: | 06/2025 | ||||||

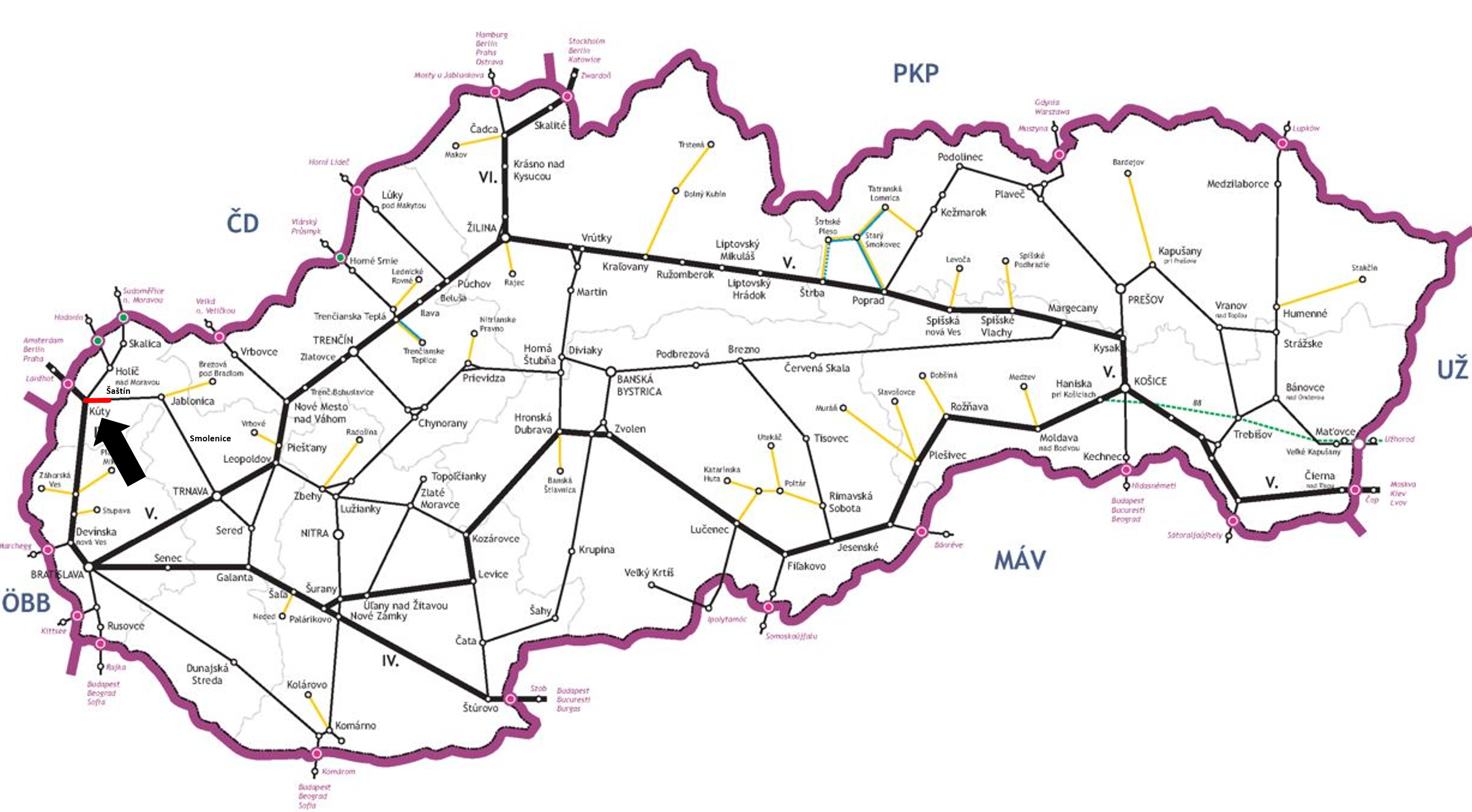

Miesto realizácie projektu: | |||||||
|
|||||||
Popis projektu a jeho prínosy: | |||||||
Hlavným cieľom je zlepšiť technické parametre železničnej infraštruktúry, zaistiť dlhodobú bezpečnosť železničnej prevádzky v danom úseku, zvýšenie komfortu pre koncových užívateľov a tým zvýšenie atraktivity železničnej dopravy v regióne. Realizáciou komplexnej rekonštrukcii železničnej trate sa zlepší dostupnosť kvalitnej železničnej infraštruktúry pre obyvateľstvo, dôjde k zvýšeniu traťovej rýchlosti na 120 km/hod (od žkm 59,879 po žkm 66,028) z pôvodných 80 km/h a rekonštrukcia bude mať priaznivý dopad aj na zníženie prevádzkových nákladov v ďalších rokoch. Predmetom projektu je rekonštrukcia železničného zvršku a spodku koľaje vrátane rekonštrukcie nástupišťa na zastávke Kuklov, rekonštrukcia troch železničných priecestí, oprava trakčného vedenia v celom úseku, úprava zabezpečovacieho zariadenia, ako aj ostatných priľahlých objektov. |
|||||||
Stav realizácie k 31.12.2024: | |||||||
Časť stavby bola dňa 03.05.2024 odovzdaná do predčasného užívania, čím prišlo k obnoveniu prevádzky. Ku dňu 28.11.2024 bol vydaný Preberací protokol pre Dielo / Protokol o vyhotovení Diela, ktorý potvrdzuje, že Dielo predstavujúce komplexnú rekonštrukciu železničnej trate v dĺžke 6,641 km bolo zrealizované. |
|||||||
Finančné plnenie € k 31.12.2024: | |||||||
Prostriedky mechanizmu | Štátny rozpočet (ostatné výdavky) |
Vlastné zdroje | Spolu | ||||
7 046 500,32
|
1 508 033,10
|
0,00 |
8 554 533,42 |
